“經過冬季的嚴寒和高負荷考驗,電網設備亟需一次全面檢修和維護。而春檢工作就是對電網設施設備的一次全面體檢問診,是排查設備安全隱患,消除設備缺陷,提升設備運行水平,確保電網安全穩定度過夏季用電高峰期的重要保障?!笔垭姽驹缭?月份就召開專題會議研究部署春檢工作。公司成立春檢工作領導組,對照提前梳理的設備缺陷,制定了詳細周密的工作計劃,確保工作全面順利開展。

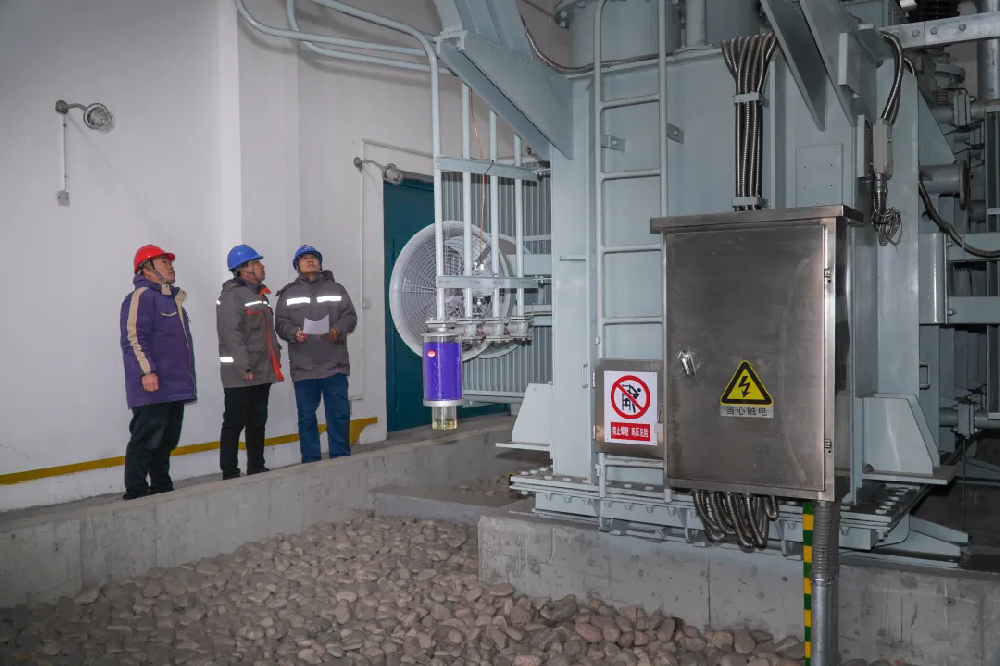

本次春檢3月1日啟動,預計2個月內完成。主要涉及線路和變電站:線路方面,包含110kV線路6條(34.3KM)、35kV線路9條(15.27KM)、10kV線路20條(93.15KM),總計142.72KM;變電站方面,將對10kV標準化廠房、35kV付村變電站、110kV新勝達變電站、110kV太平金燁變電站。

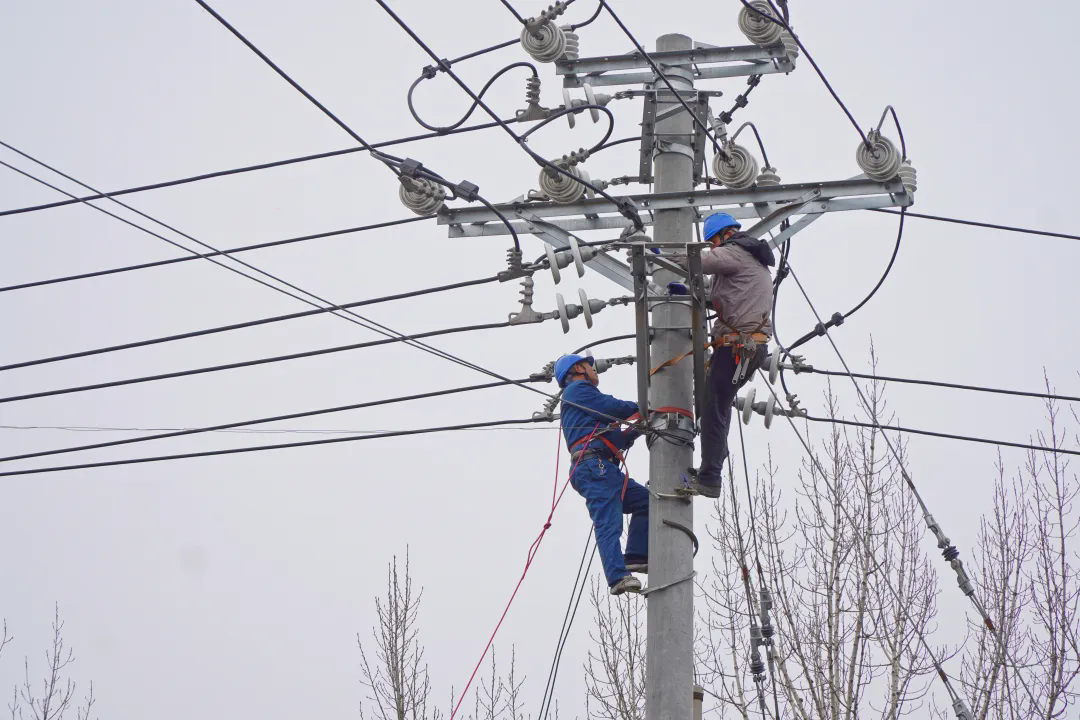

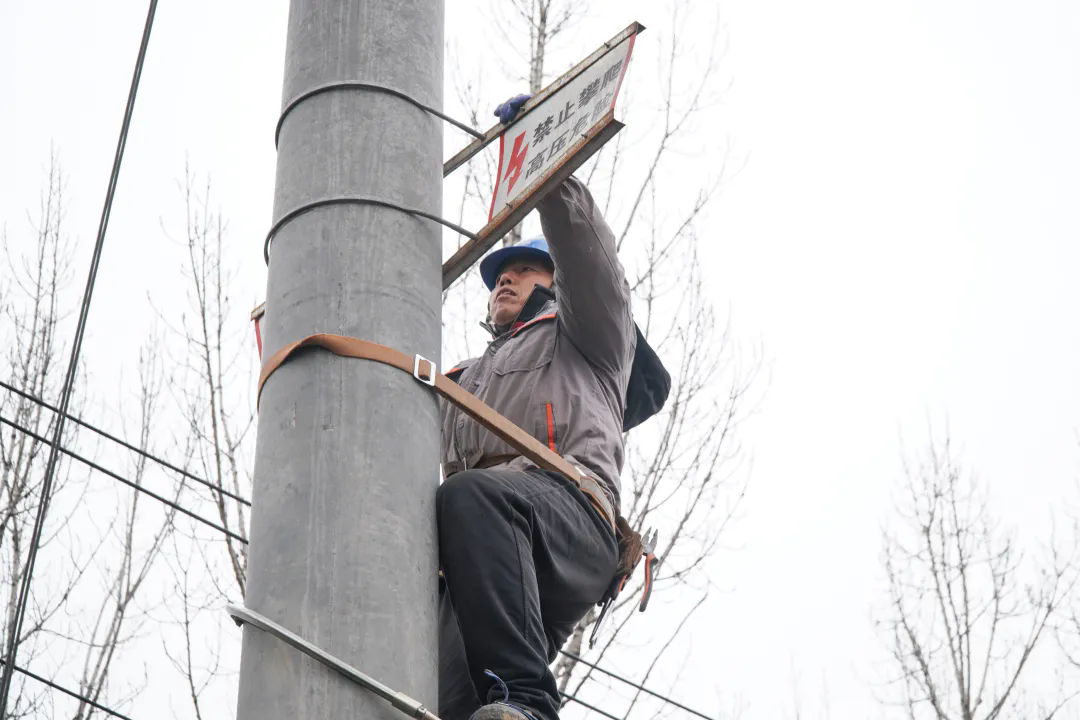

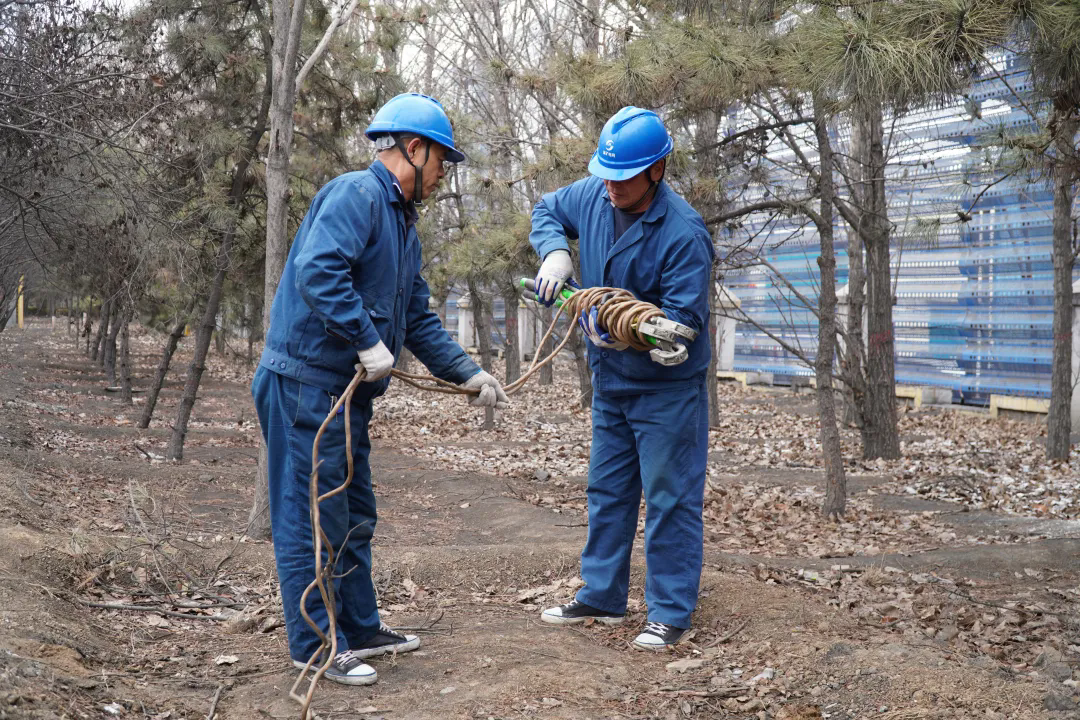

為確保春檢行動的順利進行,售電公司精心規劃,合理編排主供電系統檢修計劃和檢修期間停電計劃,積極協調停送電、線路檢修作業,組織做好現場操作調度指揮、系統設備保護定值核算等工作。同時,結合系統運行方式、電網用電負荷、設備狀況及天氣變化等因素,靈活調整檢修計劃,并預設事故應對方案。通過建立檢修日志,實現實時記錄與問題追蹤,確保發現問題能夠迅速統計并妥善處理。
春檢是全力保障集團及各單位電力系統安全的重要工作,是為襄礦電力系統迎峰度夏、保障供電可靠性打下堅實基礎的關鍵戰役。隨著集團各產業生產的不斷發展,對供電要求的不斷提升,以及當前惡劣天氣交織頻發的復雜形勢,全體檢修人員會以“開局即決戰”的姿態,全力以赴打贏這場硬仗,確保達到“春檢一次平安一年”“一年更比一年好”的目標,共創集團電力安全新篇章。
